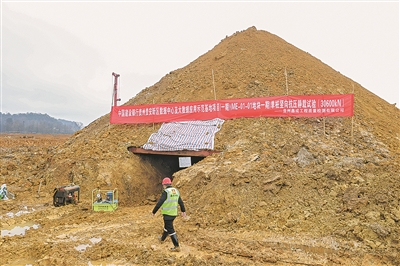

中国建设银行贵州贵安新区数据中心项目(一期)单桩竖向抗压静载试验现场。 贵阳日报融媒体记者 石照昌 摄
本报讯 日前,中国建设银行贵州贵安新区数据中心项目(一期)采用创新方法完成单桩竖向抗压静载试验,原本20天以上的工作缩短至5天,在效率大大提升的同时,安全性进一步得到保障,为该项目的高效、安全、如期建成迈出坚实一步。
据介绍,单桩竖向抗压静载试验是土木工程中常用的一种试验方法,用于评估桩的承载能力,主要是通过在桩顶部逐级施加竖向压力,观测桩顶部随时间产生的沉降,以确定相应的单桩竖向抗压承载力,为接下来的项目主体建设施工提供重要参考。
负责该项工作的技术人员吴传雄介绍,该项实验主要是通过搭建钢结构组合堆载平台,通过堆放重物进行观测试验。以往主要是堆放预制板块,工作量较大,耗费成本更多,对大承载力的桩,预制块堆高较高,安全性相对较低。此次创新方法,使用土堆法,就地取材,大大提升了效率。
“此次实验的是机房楼最大的一根桩号,桩径达到1.6米,极限承载力30600千牛。”吴传雄介绍,此次试验工作进展顺利,仅用时5天即完成,达到预期目标,可以开展下一步建设工作。
据了解,中国建设银行贵州贵安新区数据中心项目位于马场产业新城永安大道交西纵线东南侧,占地面积476.5亩,规划总投资113亿元(不含IT设备),规划机架3万架、服务器30万台。该项目分期建设,项目一期总投资额约37.58亿元,可部署10万台服务器。
该项目于2024年12月19日启动建设,一期的建设内容包括4栋机房楼、2栋柴发楼、1栋运维服务楼、2座220KV变电站及配套设施,目前正在进行场平、桩基施工、电缆隧道施工和边坡支护等工作。
该项目将被打造成为中国建设银行大数据业务主生产中心、高性能算力中心、智慧生态中心及核心数据备份中心。建成后,将从整体上完善中国建设银行数据中心集群布局规划,加快推动银行业务数字化发展,助力贵安新区数据中心集群建设,为贵阳贵安乃至全省数字经济高质量发展夯实金融科技底座。
