建设热潮涌 发展动能足

贵安多举措推进项目建设

来源:贵阳日报     2025年05月08日        版次:A03    作者:

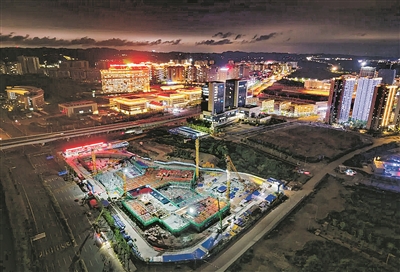

贵安新区人工智能人才保障性租赁住房项目在开展夜间施工。

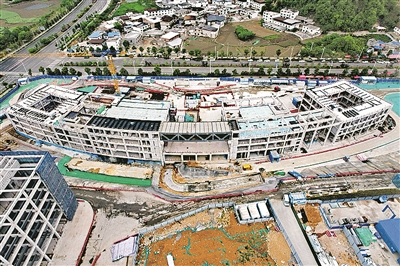

俯瞰建设中的交通银行贵安数据中心。

5月的贵安新区,处处涌动着建设的热潮。在刚刚过去的“五一”假期,众多建设者坚守岗位,在工地上挥洒汗水,为“三年大变样”的发展蓝图添砖加瓦。

于3月26日启动场平施工的贵安新区张江高科技产业园大视听算力应用基地项目现场一片繁忙。项目相关负责人介绍,作为沪黔合作的重点项目,各方高度重视,预计2026年四季度建成投用。目前,项目正按照计划稳步推进,6月底完成场平,转入下一阶段施工。

在马场产业新城,兴业银行贵安新区数据中心(一期)建设现场,200余名工人紧张作业,全力冲刺6月主体结构封顶目标。中国建筑一局(集团)有限公司项目经理李海峰表示,项目已进入地面施工阶段,为确保建设目标如期实现,项目部设立工友之家和爱心驿站,努力提升工友的技能与安全意识,常态化开展送清凉等活动,努力为建设者做好保障工作。

交通银行贵安数据中心5栋主体建筑已拔地而起,300余名工人正有序推进二次结构施工,大部分外架已拆除。中建八局贵阳交行项目总工简正介绍,目前,1号楼桩基施工已完成;2号楼砌体施工结束;3号楼砌筑整体完成85%、屋面防水完成90%;4号楼砌筑完成35%;5号楼屋面防水施工完成90%。为抢抓工期,“五一”假期,所有建设者坚守岗位,计划6月30日前完成二次结构及粗装修施工。

在位于安巢·月熙公寓对面的东数西算贵安新区算力产业集群配套项目(EPC)总承包(二标)现场,项目的建筑主体已雄姿初显,400余名工人与50多台机械设备正协同作业。贵州桥梁集团工程科科长刘浩燃介绍,项目整体进度超80%,3号楼和4号楼即将完工交付,1号楼、2号楼正在加快施工。作为贵安新区产业发展重点项目,项目部采用贵安发展集团智慧工地管理系统,实现工地360度无死角、24小时监控管理,保障各生产环节安全有序。

产城融合发展,配套不可或缺。贵安新区人工智能人才保障性租赁住房项目施工现场,200余名工人正忙碌地进行钢筋绑扎、模板支护等工作。该项目已完成两栋住宅基础结构“正负零”关键节点,全面进入地上主体施工阶段。截至目前,土石方、边坡支护及桩基工程已全面完成,其中1号楼负一层顶板浇筑完成;2号楼副楼顶板钢筋绑扎完成95%;3号楼主楼钢筋绑扎完成80%,水电预埋进度90%;4号楼负一层顶板浇筑完成;养老院地下室底板防水完工,幼儿园底板浇筑完成。

贵安新区人工智能人才保障性租赁住房项目位于湖潮乡,周边配套完善,规划建设有保障性租赁住房、养老院、幼儿园等,总建筑面积超8万平方米,其中,保障性租赁住房约5.2万平方米,养老院约1.1万平方米,社区配套约3000平方米,配建保租房约776套,预计2026年10月竣工,将为新市民和青年人才群体提供舒适的安居环境。

民生项目建设同样快马加鞭。湖南师范大学附属贵安学校高中部施工现场,500余名建设者忙碌不停。该校为十二年一贯制,目前在建的高中部已全部封顶,计划5月20日完成二次结构施工并全面转入装饰装修阶段,7月30日建成交付,为相关教学办公设备的安装留足时间,确保秋季开学投入使用。

“预计未来几个月,项目每天的施工人数都会保持在500人以上。项目部将全力做好服务保障工作,切实守护建设者的安全与健康。”湖南师范大学附属贵安学校高中部建设单位中铁五局项目党支部书记吴盛波说,“五一”假期,项目部全力做好保障工作,通过开展慰问活动,强化安全、质量教育等,努力营造良好的奋斗氛围。

从数字基建到民生工程,从产业园区到人才社区,贵安新区加速蜕变。这些重点项目的快速推进,不仅夯实了产业发展基础,完善了城市功能配套,更为高质量发展注入了强劲发展动能。

贵阳日报融媒体记者 潘朝选 文/图
