修文高仓风电项目进入设备安装高峰期

百米高空完成首台风机吊装

来源:贵阳日报     2025年09月24日        版次:A05    作者:

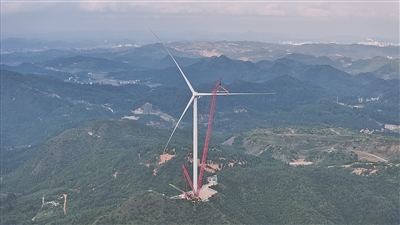

修文高仓风电项目首台风机正在吊装。

本报讯 9月21日,在修文县阳明洞街道和龙场街道交界处,修文高仓风电项目顺利完成首台风机吊装工作。当天,G08号机位风电机组最后一片叶片平稳升空,与轮毂精准对接,标志着该项目由基建阶段正式转入设备安装高峰期,工程建设全面提速。

据了解,修文县高仓风电项目由贵阳市矿产能源投资集团有限公司投资建设,总装机容量87.5MW,共布置14台单机容量6.25MW的风力发电机组,配套建设1座110kV升压站,电能通过14公里送出线路接入110kV班竹变线路。项目投运后,预计年上网电量达1.78亿千瓦时,年产值约6000万元,每年可减少二氧化碳排放约12万吨,并为地方贡献税收约800万元。该项目的实施对优化区域能源结构、推动经济发展、助力乡村振兴及落实国家能源战略具有重要作用。

“本次吊装的G08号风机轮毂中心高113米,叶片长97米,拼装后叶轮直径达200米,吊装作业采用一台900吨履带吊和一台110吨汽车吊配合进行。”项目团队现场负责人黄龙说。

为确保工程顺利推进,项目团队提前谋划,扎实做好各项前期工作。面对剥蚀高山地貌、道路条件差及工艺要求高等挑战,团队严格落实原材料检测、安全技术交底、车辆调度、浇筑振捣及温控等措施,保障了基础施工质量与效率。截至目前,项目已完成9台风机基础浇筑,为吊装作业奠定坚实基础。

首台风机成功吊装,是修文高仓风电项目建设的重要节点,为后续机组吊装积累了经验,也为项目按期并网发电奠定坚实基础。据介绍,项目团队将加强统筹协调,聚力攻坚,在确保安全与质量的前提下,全力推进建设。

(贵阳日报融媒体记者 李佳旭 文/图)
